日前,国家电网有限公司印发《关于全面打造现代化电力营商环境的定见》,公司紧扣“取得电力”变革系列文件要求,第一时间宣贯、第一时间执行,晋级“更快捷、更智能、更高质、更增值、更普惠、更阳光”的“六更”行动,全力打造世界一流的现代化用电营商环境,助力杭州打造营商环境最优市、民营经济强市。为了全方面展示杭州提高“取得电力”服务水平的立异实践和丰硕成果,融媒体记者深化探寻“电等企业”全生命周期服务形式、“数智电力best”金字招牌、超大城市全域供电牢靠性办理样板等方面的新气象、新变化,记载掌灯人点亮灿烂钱塘、照亮美好生活的故事,描绘公司变革潮涌向前迈的坚决进程。

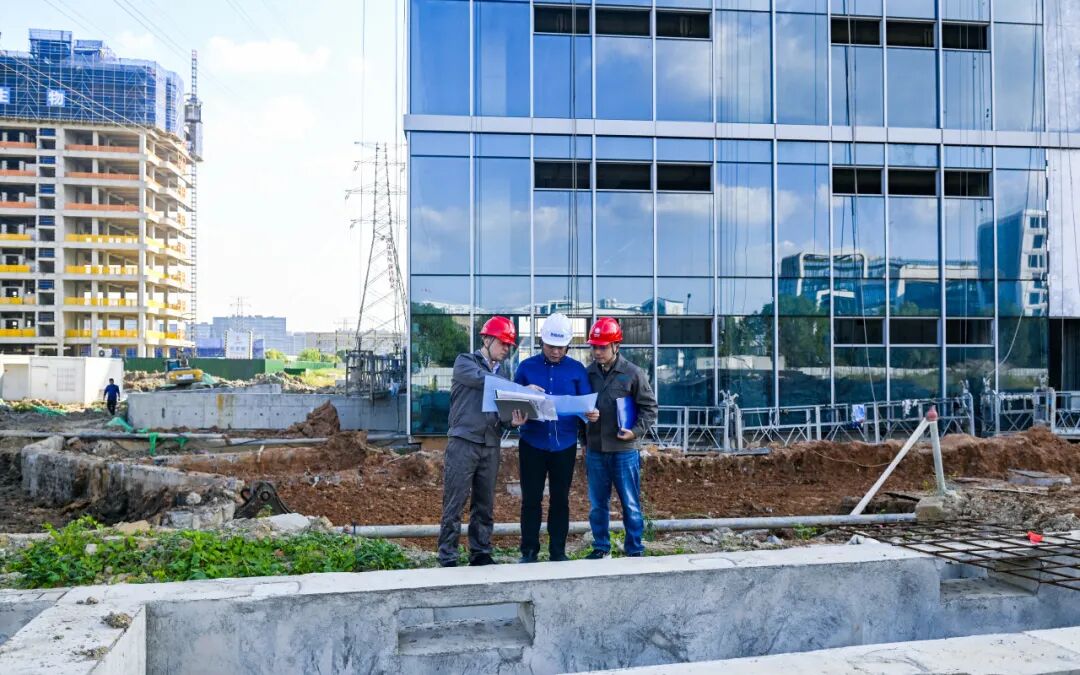

10月20日,在杭州城西未来科技城仓前大街褚家塘路旁,思看科技(杭州)股份有限公司新建的总部基地进入收尾阶段。
“估计11月下旬就能正式通电,提早了至少半年。”在出产车间内查看3D视觉数字化产品出产线拼装调试进展的企业负责人祝小娟,看到国网杭州供电公司发送的通电短信后欢喜道。

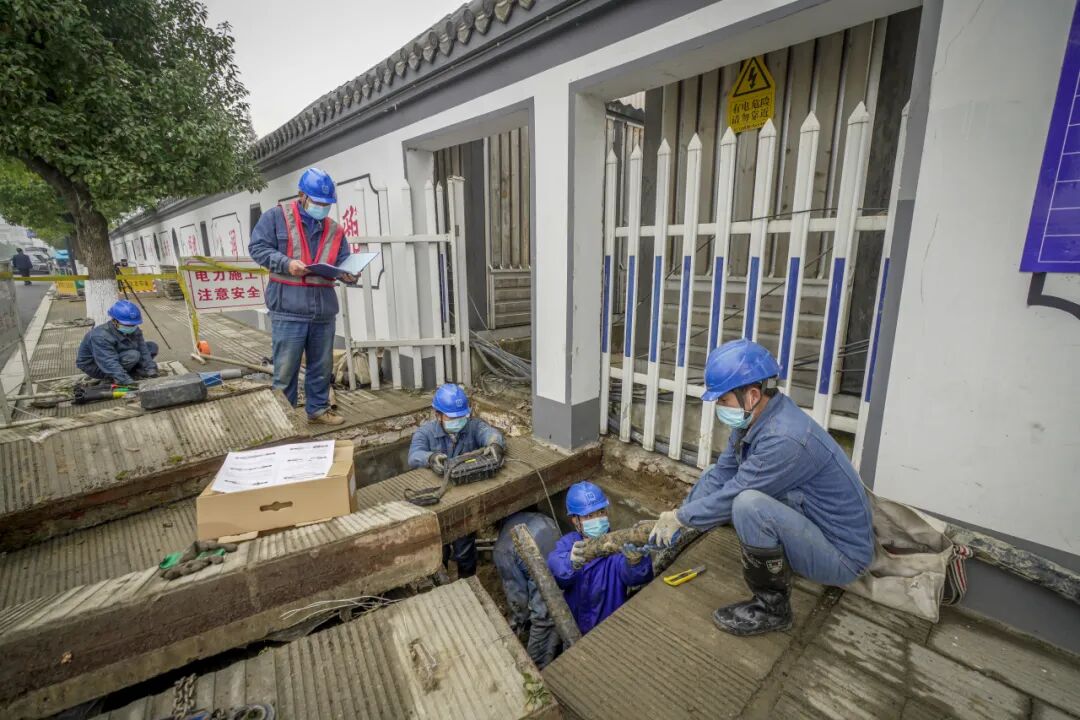

▲国网杭州市余杭区供电公司员工到思看科技有限公司,以专人“1对1”全程盯梢,多地块临电“打包”式等服务,完成拿地开工“同步走”。张德峰摄
思看科技(杭州)股份有限公司是一家专心于3D视觉数字化范畴的全球化科技上市公司。2023年6月12日,该公司竞得坐落杭州市余杭区的一宗工业用地,用于建造新的研制中心、总部大楼以及出产工厂,进一步扩大产能。
拿地当天,该地块的配电开关站建造事宜已被政府归入该地块的“用地清单”许诺事项。国网杭州供电公司随即组织工作人员上门对接,提早确认开关站规划与建造职责,完成“企业用地规划”与“电力接入规划”无缝联接。

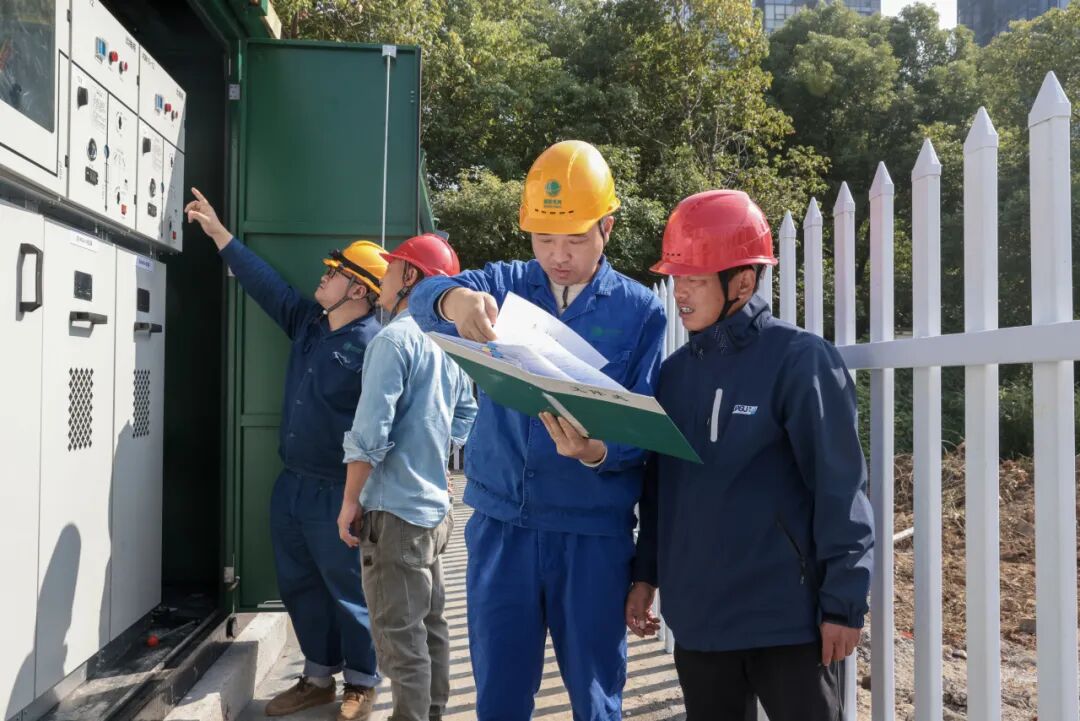

▲国网杭州市余杭区供电公司员工到思看科技有限公司帮忙客户勘察拟定新用地开关站电缆途径计划。张德峰摄
“咱们考虑到企业当时及未来的出产需求,和企业负责人一起协商,决议建造一座满意5000千伏安用电容量、适配智能制作设备高牢靠供电要求的开关站。”国网杭州市余杭区供电公司工程管控班长吕锋说,“当天,电力配套工程与地块主体工程就同步进入了规划施工阶段。”
这种开关站“随地先设”、地块“带站出让”的形式,与传统“主体建完再建开关站”的做法比较,项目通电功率提高超越50%,所建的分界开关站还能支撑多用户同享,为未来工业集聚预留足够电力空间。
开关站建好了,电从哪里来?国网杭州供电公司早在区域规划阶段就推进政府将电力管沟归入市政路途建造,构成“路网+管网+电网”同步建造形式。
“思看科技公司供电电缆所用的电力管沟,早在2021年就随仓褚家塘路的建造同步完成了预埋,上级变电站也在土地出让前与公共建筑同步建成。”吕锋说,“现在,只需敷上电缆即可通电,避免了重复开挖,工程总投资下降约20%。”

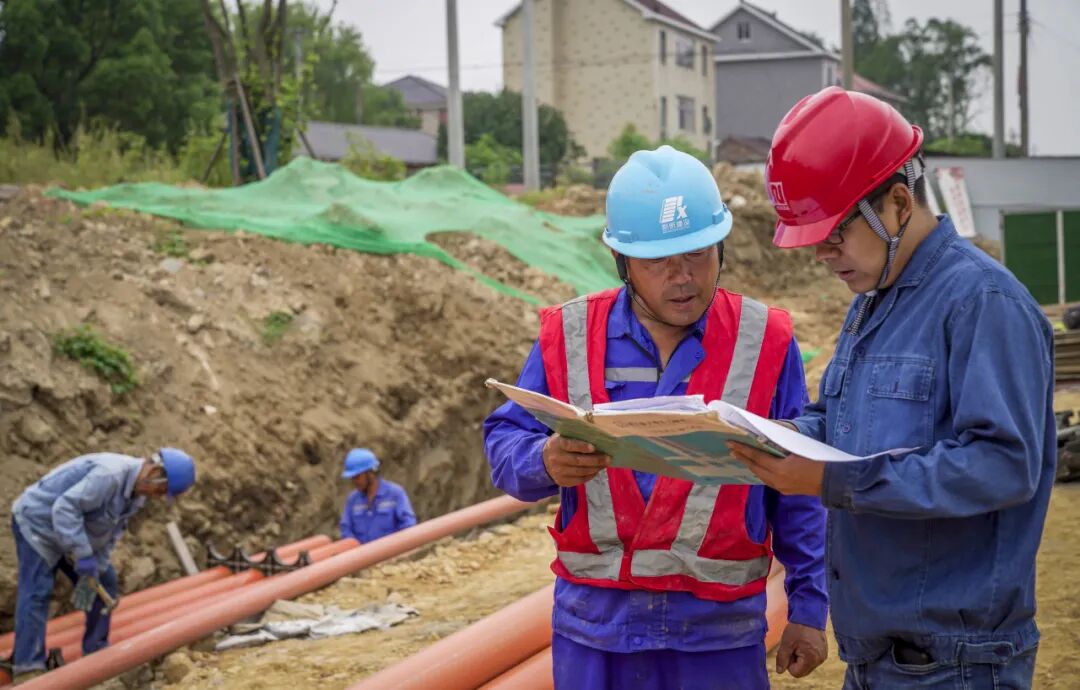

▲国网杭州供电公司在区域规划阶段就推进政府将电力管沟归入市政路途建造。黄辉摄
从变电站“土建先行”,到电力管沟“随路先建”,再到开关站“随地先设”,一个“先”字贯穿了国网杭州供电公司展开电力接入工程建造的全过程。配套建造“三先行”也成为国网杭州供电公司打造电力营商环境最优标杆、全方面提高“取得电力”服务水平的明显特征和要害行动。
“现在,杭州一切新出让地块均已将配建开关站事宜归入规划目标,完成新出让地块开关站‘应设尽设’,主城区公共路途10(20)千伏电力管网互联互通率超90%,绝大多数电力接入工程无需再建新管沟,全体建造时长压降约75%。”国网杭州供电公司营商服务中心主任吴梦遥表明。
为了完成“电等企业”,国网杭州供电公司深化政电协同,实体化运转市县两级电网建造领导小组办公室,在政府土地规划之初、企业拿地之前,超前处理地块接电和企业用电所触及的开关站落点难、外线途径建造难等接电难题,保证企业“竣工即通电”。
电力配套“三先行”打通了项目电力接入“地-站-线-变”全链条,成为杭州招商引资和土地出让的一大亮点。企业用电更省心,增强了企业的取得感、幸福感,也为杭州建造国家第一批营商环境立异试点城市供给了有力支撑。(供稿:雒震张德峰)
